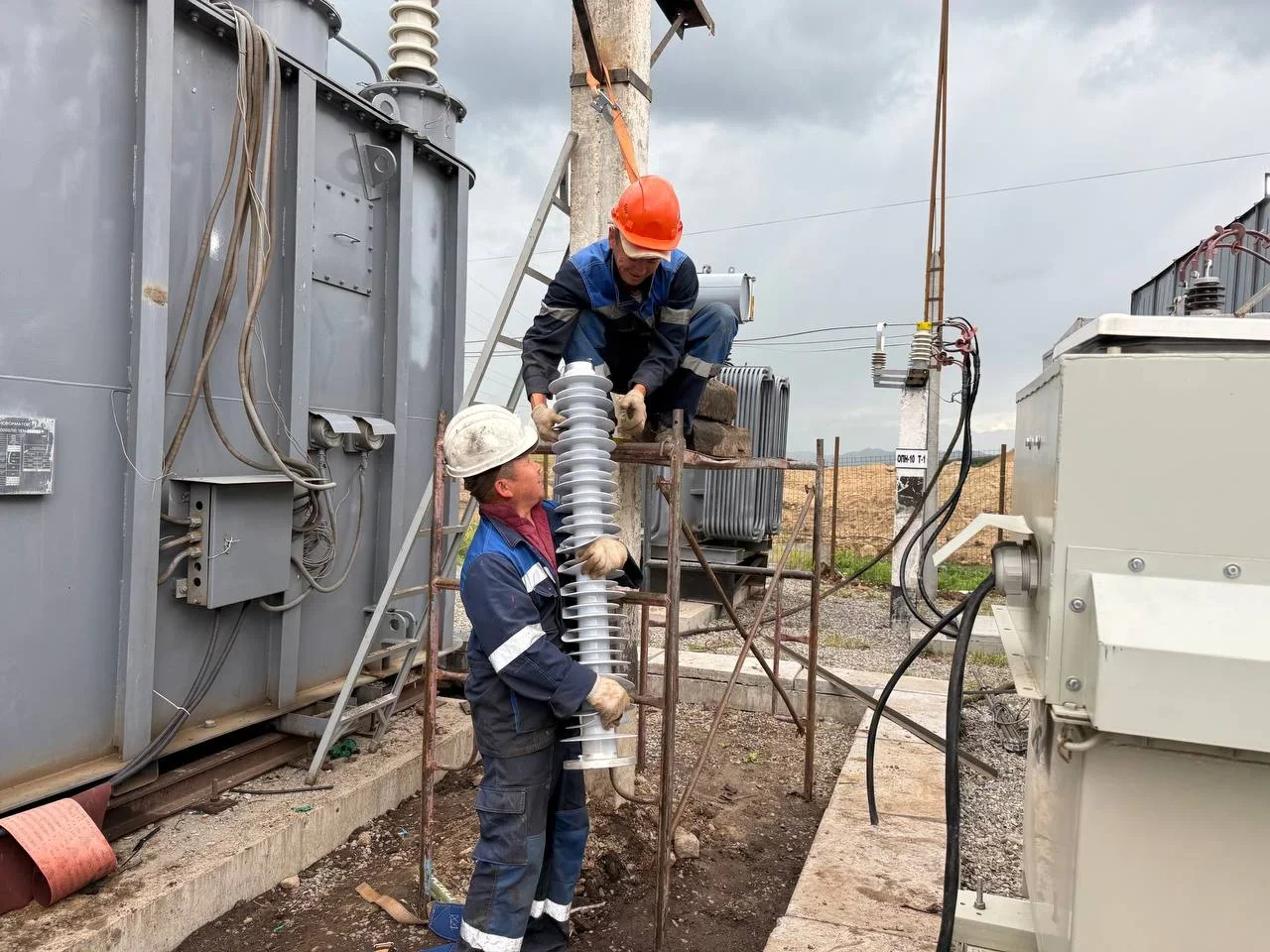

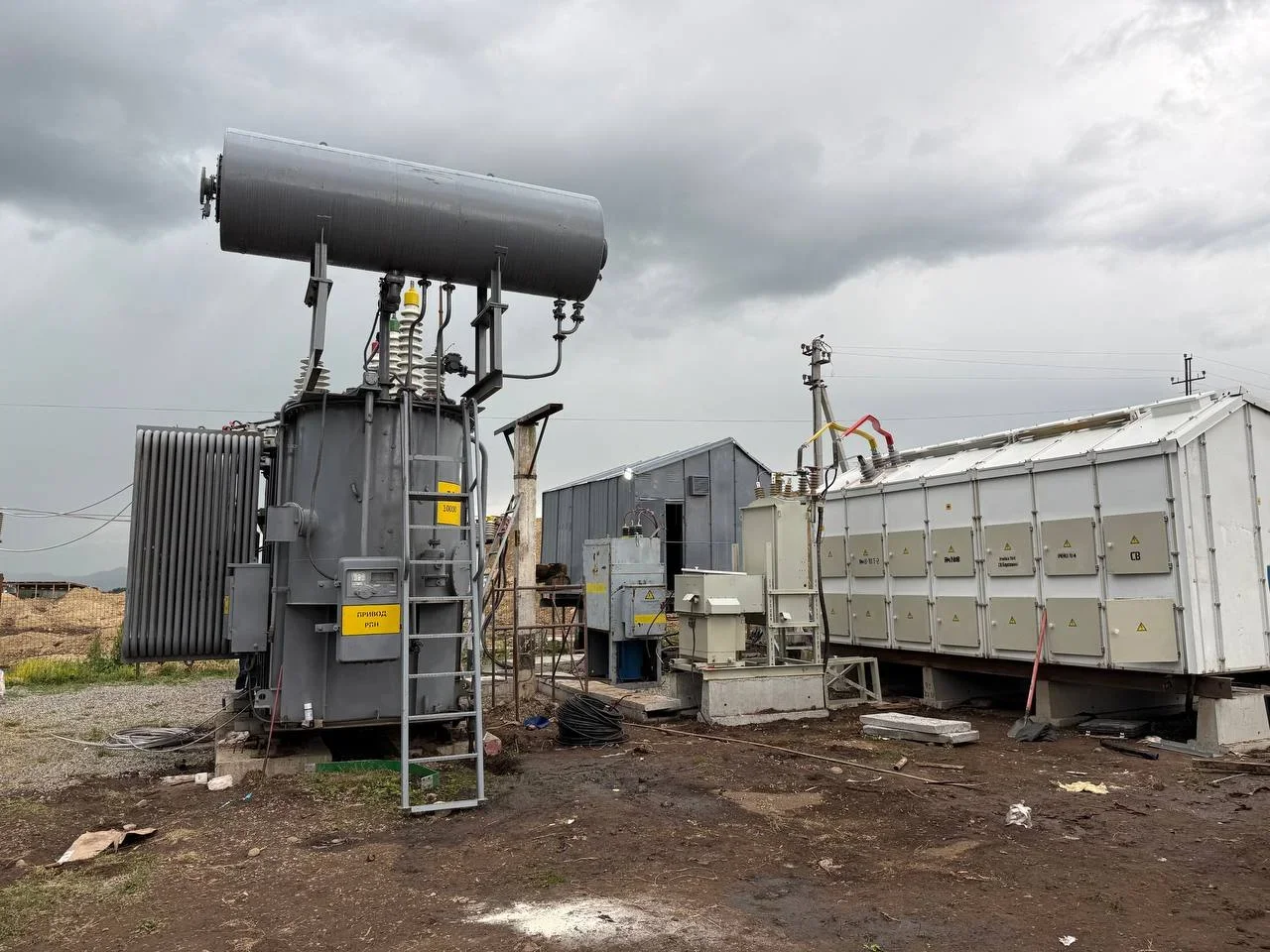

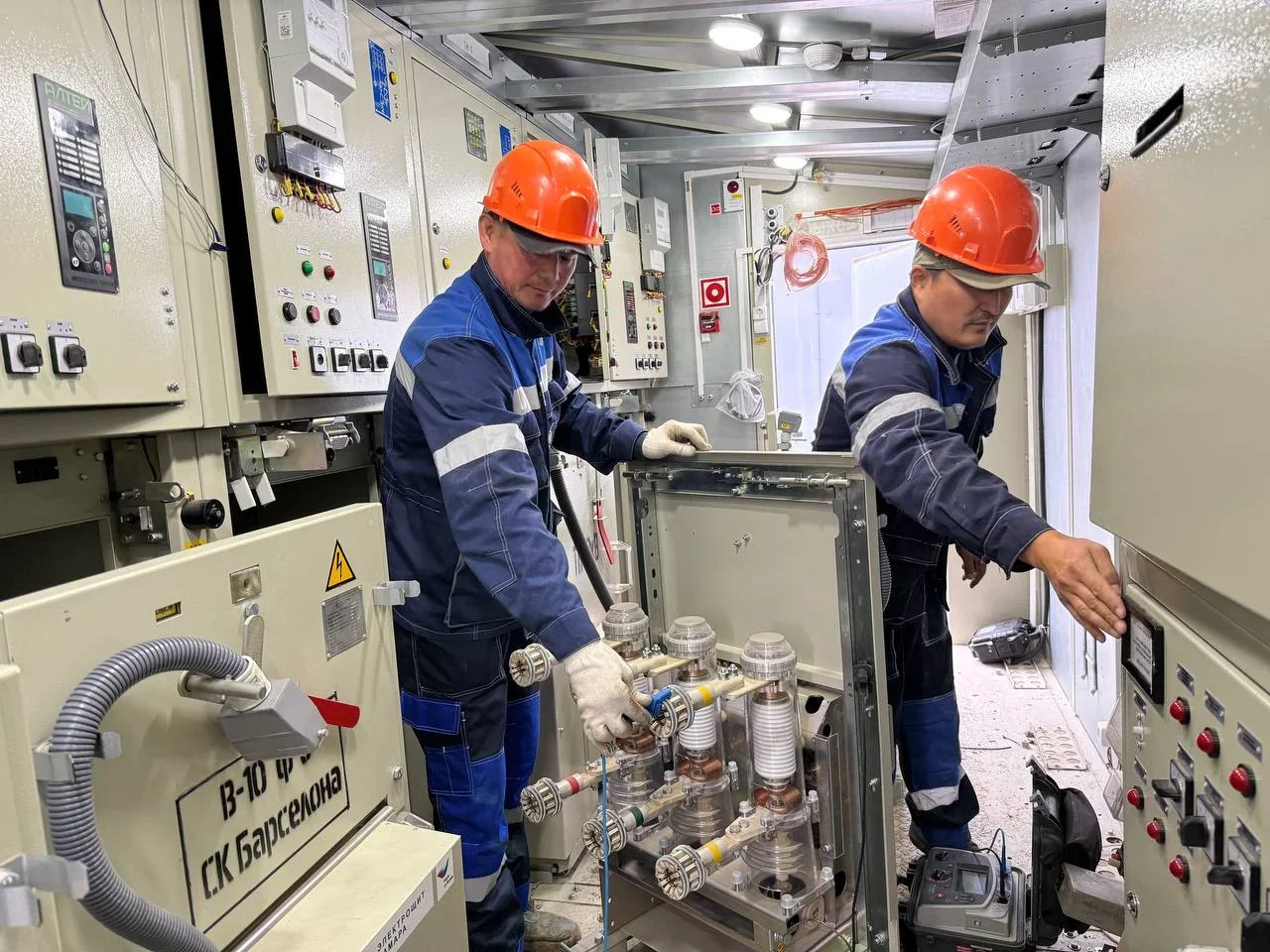

(比什凯克,7月15日,卡巴尔通讯社)据伊塞克湖电网企业消息, “阿拉套度假村”旅游综合体在建项目的可靠供电保障工作正在持续进行。在项目实施框架内,已完成“三峰”35/10千伏变电站二期工程建设。变电站安装了一台容量为10兆伏安的电力变压器,总容量因此增至12.5兆伏安。此外,还安装了断路器、避雷器和户外成套配电装置。

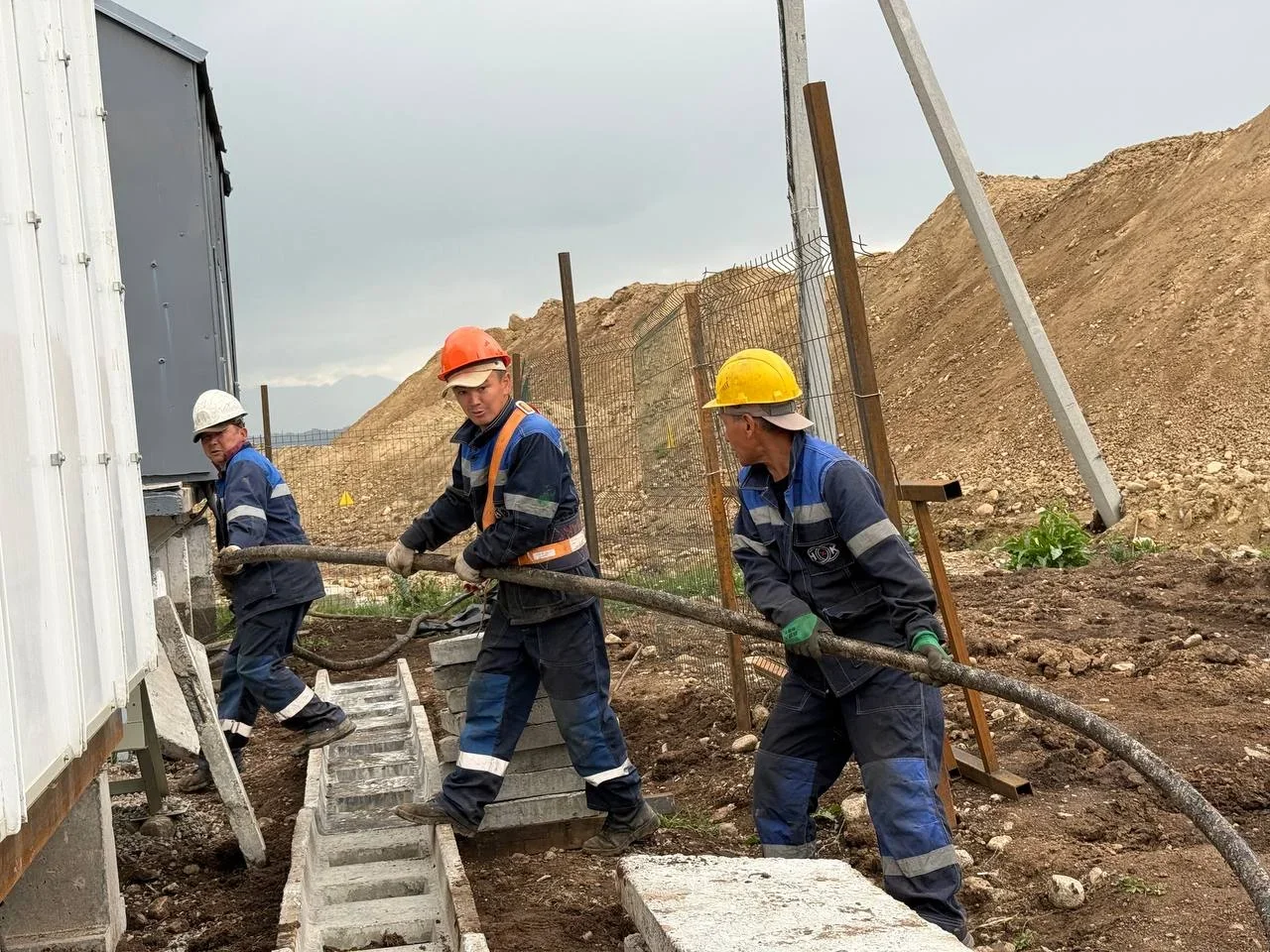

同时,电网建设也在继续。新建了3.5公里长的0.4千伏架空输电线路,采用自承重绝缘导线,安装了130根钢筋混凝土电杆。

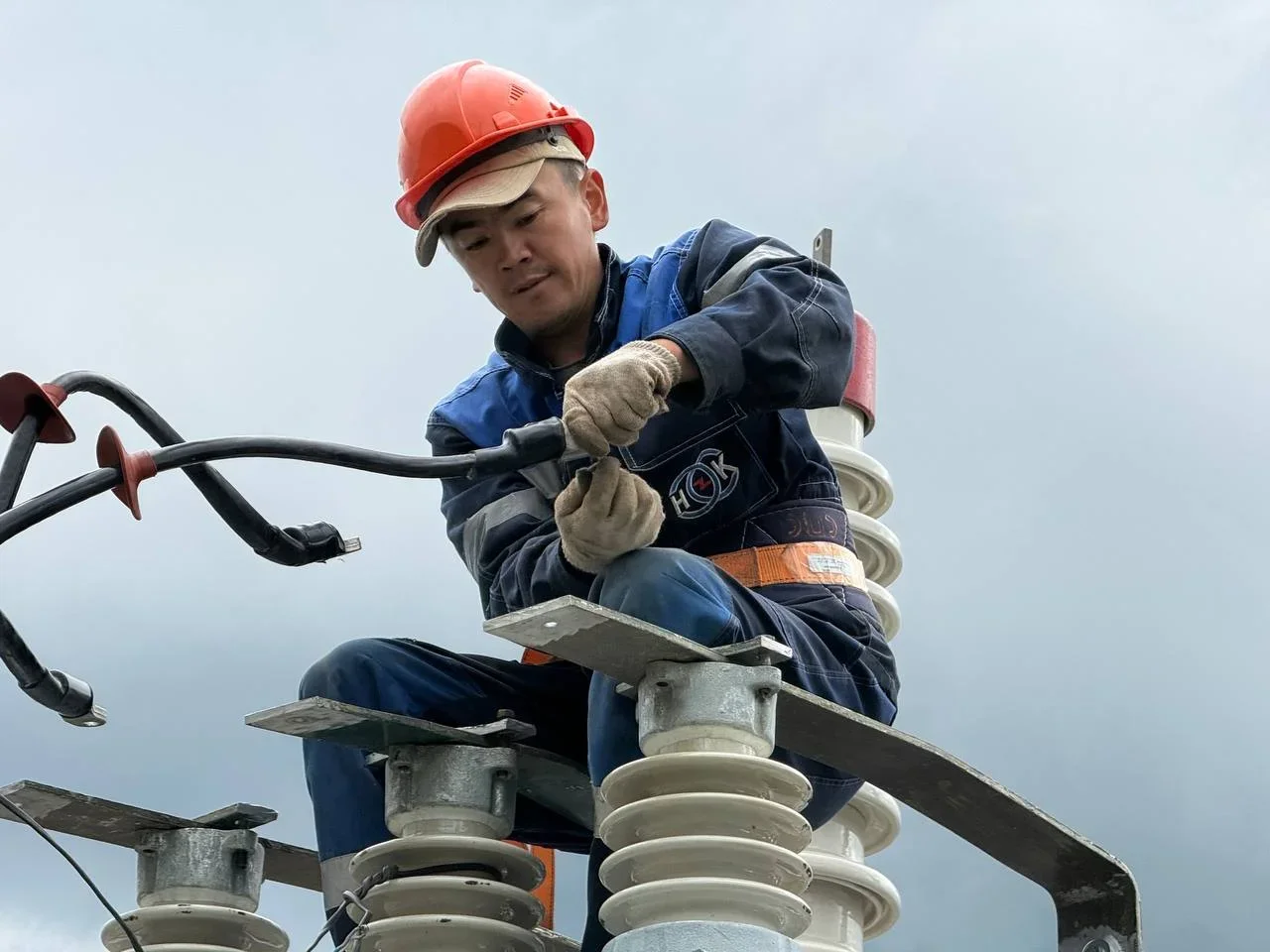

目前正在进行“普尔热瓦尔斯克-日尔加兰”35千伏架空输电线路第249至258号杆塔区段的临时迁移工作。为此正在建设一条新线路,安装约70根杆塔。
此前,在项目一期工程中,已完成第242至246号杆塔区段的临时迁移。这将使供电方案能够绕开在建的酒店综合体和别墅区进行临时组织。
需要指出的是,“阿拉套度假村”综合体供电项目的实施始于去年。在一期工程框架内,建成了容量为2.5兆伏安的“三峰”35/10千伏变电站,确保了综合体首批设施的供电。此外,还安装了三座容量各为1000千伏安的变电站和一座容量为630千伏安的变电站,并铺设了总长12.8公里的电缆输电线路。
