(比什凯克,2025年4月8日,卡巴尔通讯社)位于贾拉拉巴德州的卡拉库尔水电站(Каракульская ГЭС)正在积极建设中,该电站位于卡拉苏河上。

据吉尔吉斯斯坦能源部介绍,该水电站的设计装机容量为18兆瓦,年均发电量可达1.1亿千瓦时,这将足以为约3600户居民提供电力(平均每户5千瓦时)。

目前,已完成110千伏开放式配电装置(ОРУ)建设场地的土方工程,并完成了变电站的接地工作,这一阶段对未来电力设施具有重要意义。

此外,以下建设工作也已完成:

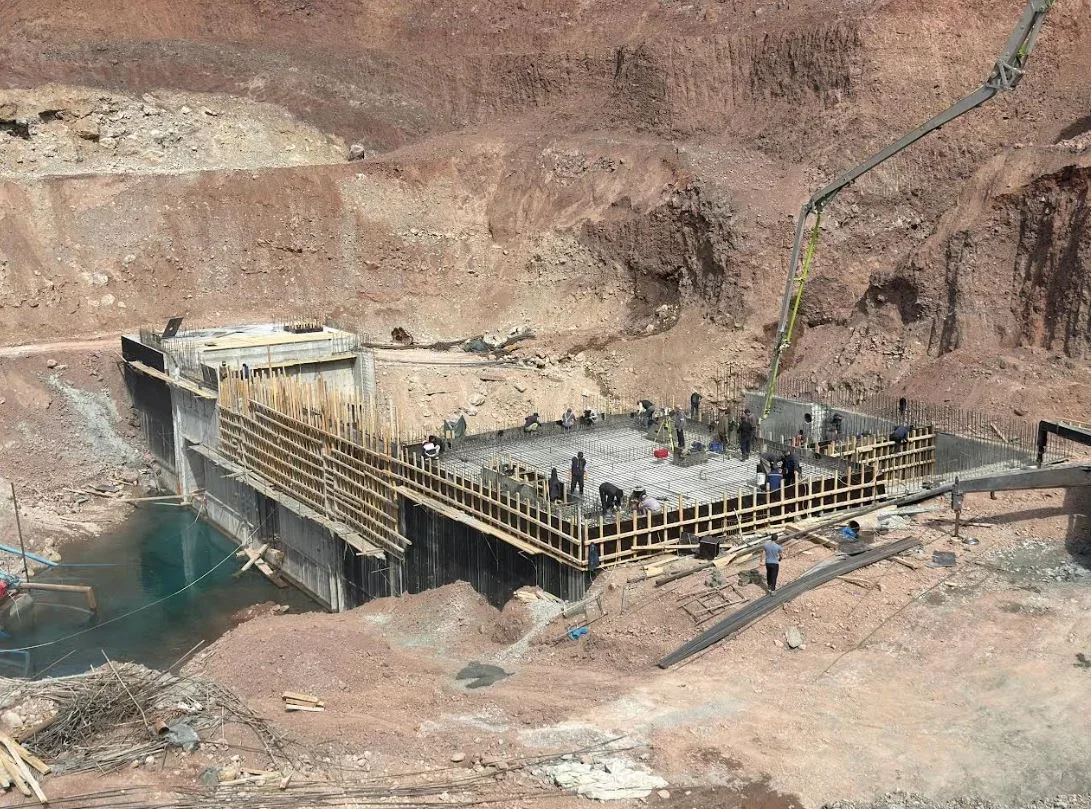

  • 主引水枢纽的土建安装工作已完成;

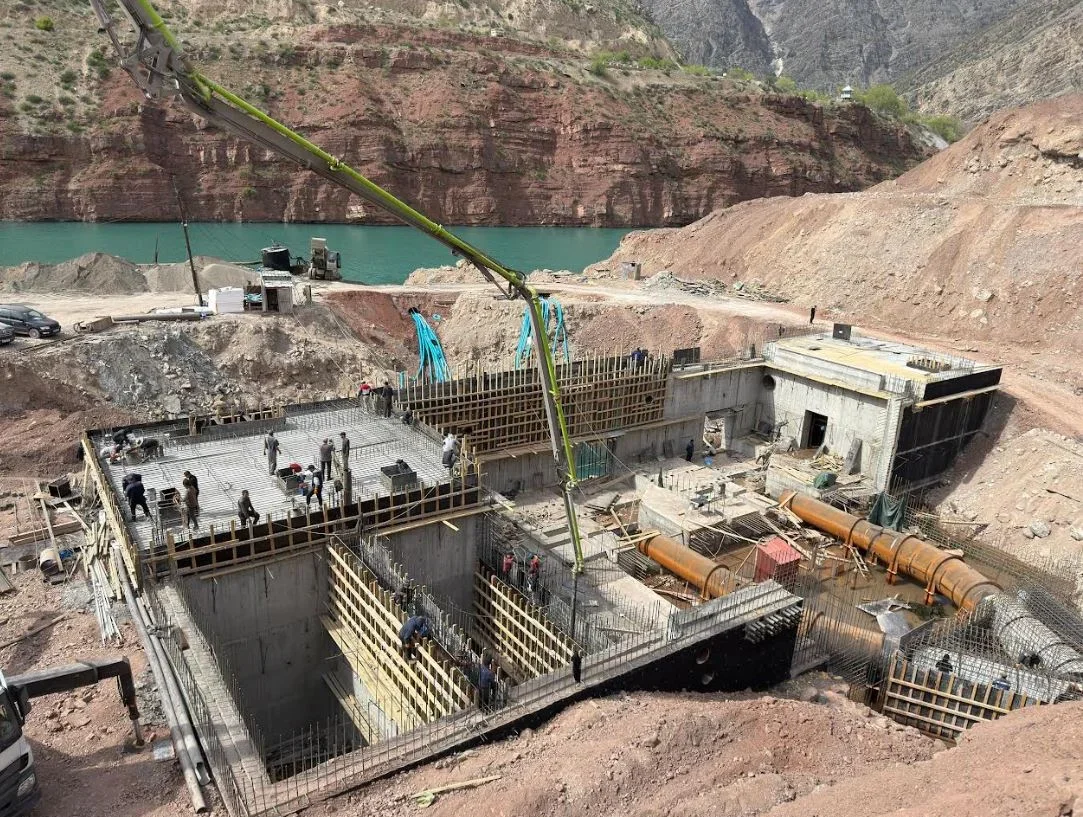

  • 水电站主体建筑正在积极施工中,已完成从第一到第四层的混凝土浇筑,高度达727.9米;

  • 已完成压力输水管道的安装。

本月计划继续推进电站建筑的施工工作。

据了解,项目的总承包商为有限责任公司“扎加尔迈”(ОсОО «Жагалмай»)。所有施工工作均按照批准的时间表进行。

卡拉库尔水电站计划于2026年上半年完工。
