(卡巴尔通讯社 比什凯克 6月3日) 能源是国家经济发展与民生福祉的基石。在电力需求不断增长的背景下,吉尔吉斯斯坦高度重视新增发电能力建设、高效开发水能潜力及发展可再生能源。相关工作有助于可靠保障国内消费,巩固国家能源安全与独立。
据吉尔吉斯斯坦能源部消息,自2023年宣布能源领域进入紧急状态以来,吉尔吉斯斯坦正在实施一系列旨在发展行业、消除电力短缺的大规模改革。

在此框架下,主要围绕以下关键方向开展工作:
- 实施新的能源领域电价政策;
- 降低债务负担,恢复能源企业财务稳定性;
- 将供热设施移交市政管理;
- 对现有水电站进行现代化改造并新建水电设施;
- 发展可再生能源并吸引投资;
- 推进行业结构改革及引进数字技术;
- 发展煤炭工业并进行行业改革;
- 巩固国家能源安全并提升出口潜力。

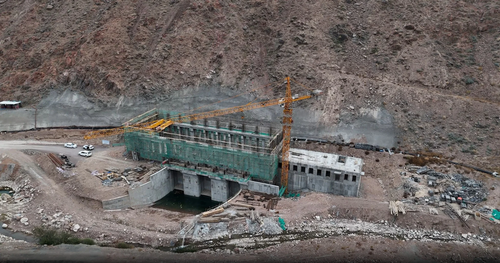

特别关注坎卡姆巴尔阿塔水电站一号站的建设,这是能源领域规模最大、最具战略意义的工程。该项目的实施对巩固吉尔吉斯斯坦能源独立及深化区域能源合作至关重要。目前,与哈萨克斯坦和乌兹别克斯坦的政府间协议草案正处于协商阶段。

此外,正在实施其他水电站的新建与改造项目。具体包括:投运装机120兆瓦的卡姆巴尔阿塔水电站二号站第二台机组;对装机1440兆瓦的托克托古尔水电站进行修复;对装机216兆瓦的乌奇库尔干水电站进行现代化改造;以及实施建设总装机912兆瓦的卡扎尔曼水电站梯级和建设总装机1305兆瓦的苏萨梅尔-科克莫伦水电站梯级等大型投资项目。
根据能源部与俄罗斯国家原子能公司的合作协议,一座装机25兆瓦的风电场预计将于2026年底前投入运行。
同时,已签署投资协议,计划建设11座火电站、2座风电场和3座小型水电站。这些项目的总装机容量为6141兆瓦,申报总投资额约为47亿美元。
在实施投资协议的框架下,还计划配套安装总容量为2245兆瓦/时的电能储能系统。这些措施将提高电力系统的可靠性与稳定性,有效整合可再生能源,并平衡电力生产的昼夜及季节性波动。

根据能源行业发展计划,到2030年,全国还将投产48座小型水电站,总装机容量为420.8兆瓦。

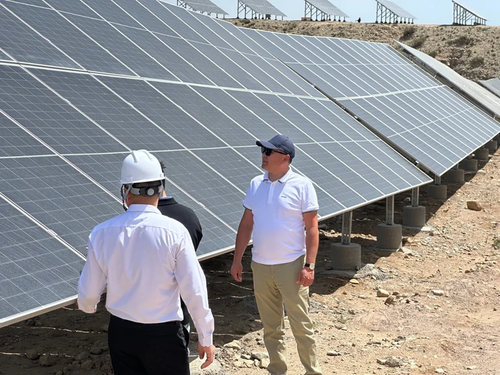

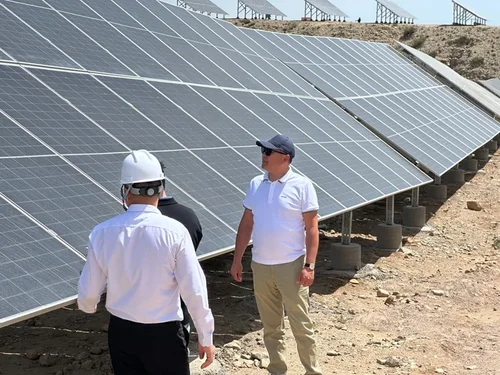

能源部指出,在上述项目框架下,吉尔吉斯斯坦首次在克明市投运了一座装机100兆瓦的太阳能电站。此外,还在政府机关屋顶及五号水电站水库上方安装了太阳能电池板。在社会项目“Nur-Kubat”框架下,已为10户家庭安装了10千瓦的光伏板。2025年,这些设备共发电102990千瓦时,使10个低收入家庭在社会项目框架内获得了额外收入。吉尔吉斯斯坦国家电网股份公司已为此支付了280627索姆。
在风能领域也已迈出第一步:位于伊塞克湖州巴雷克奇市的吉尔吉斯斯坦首座风电场已开始向国家电网输电。该项目为国家开发风能资源积累了重要经验,并为未来实施新的风电投资项目奠定了基础。

此外,未来几个月内将接入国家电网的相关项目投产时间表如下:
“RECA”太阳能电站(一期): 这座150兆瓦大型电站的首期工程将于今年6月中旬完工。
奥尔托托科伊水电站: 这座装机21兆瓦的水电站建设已进入最后冲刺阶段。电站投运前的准备工作将于7月前全部完成。
“比什凯克太阳能”电站(一期): 该项目首期100兆瓦工程将于8月投运。
据悉,这些项目将有助于缓解吉尔吉斯斯坦国内电力短缺,增加发电来源,巩固电力系统稳定性。这也将减少对水电的依赖,促进不间断地向居民和企业供电。
此外,发展太阳能和风能发电将增加清洁能源的比重,为国家的可持续发展创造条件。(纳济拉·肯热别科娃、艾佩里·科卓耶娃)
