卡姆巴尔阿塔1号水电站项目:前期建设工作全面展开,隧道已完工

社会 Загрузка... 10 七月 2025 08:05
{{item.title }}
{{item.title }}
{{item.title }}
{{item.title }}
Next
Previous
Next
Previous

(比什凯克,7月9日/卡巴尔通讯社/)在吉尔吉斯斯坦能源安全与可持续发展战略框架下,能源部正积极推进关键基础设施项目。据悉,卡姆巴尔阿塔1号水电站的建设是目前国家优先战略工程之一。

需指出,目前正积极进行基础设施准备工作,这对于水电站建设工作过渡到主要阶段是必要的。

当前阶段主要成绩有:

·入站道路建设工作完成60%;

·交通隧道建设工作完成 100%。

·隧道内部路面混凝土浇筑工作完成93%;

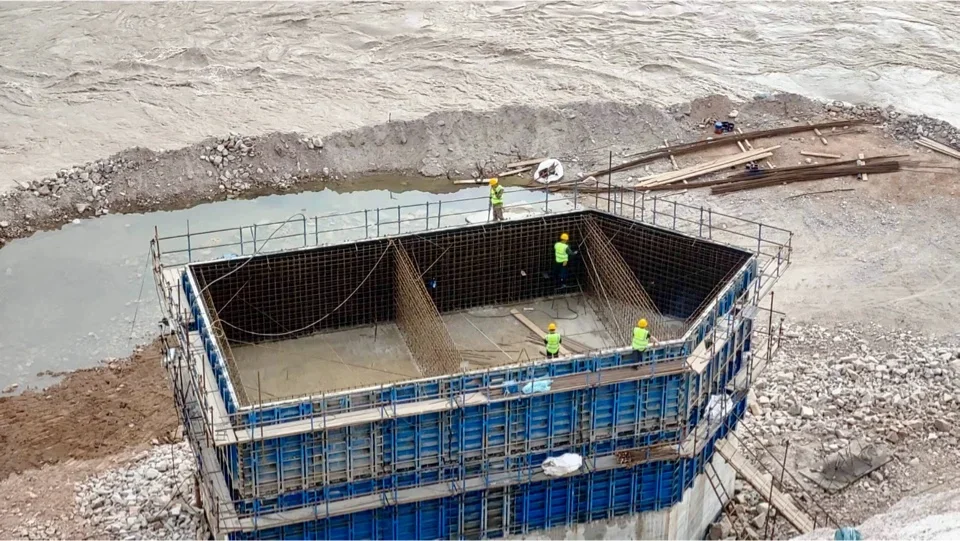

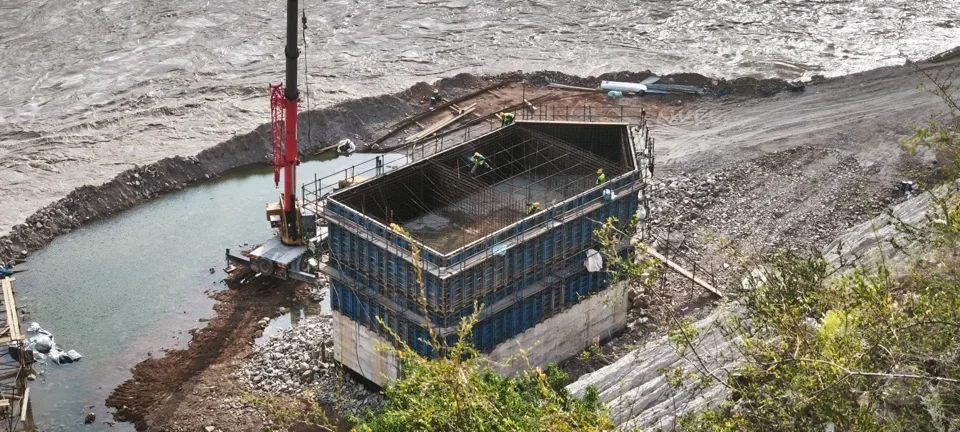

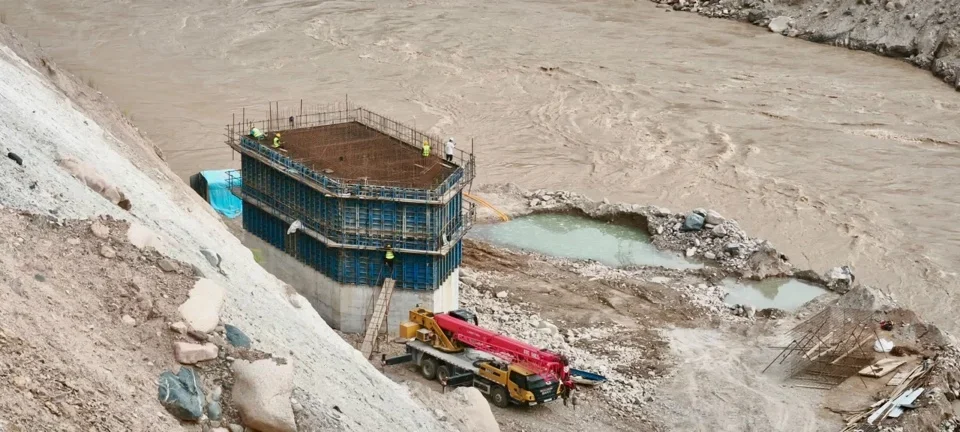

·纳伦河右岸桥梁建设工作完成20%;

·110千伏输电线路及变电站建设工作完成77%;

·工人生活营地搭建完成30%。

必要基础设施的完善为卡姆巴尔阿塔1号水电站主体建设工程的启动提供了坚实基础。

编译:史常顺
