(卡巴尔通讯社3月1日电)在比什凯克市“比什凯克卫生填埋场”(МП «Бишкекский санитарный полигон»)内,一座基于固体生活垃圾(ТБО)焚烧发电的生态技术工厂正在加紧建设中。

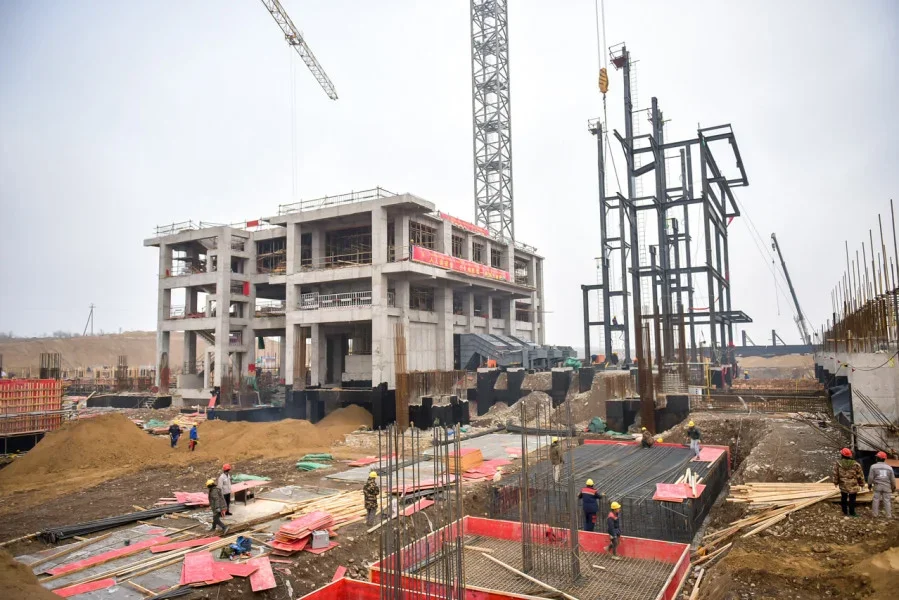

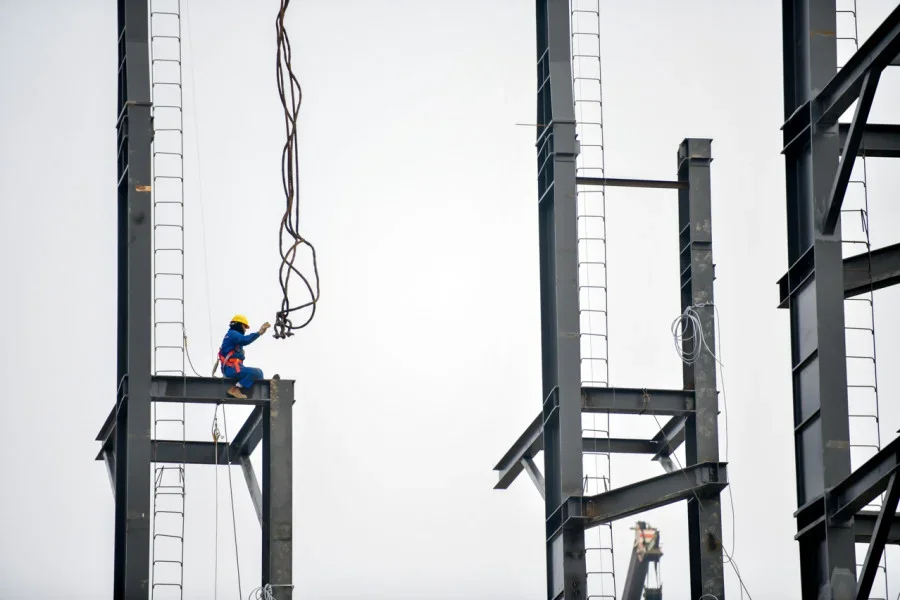

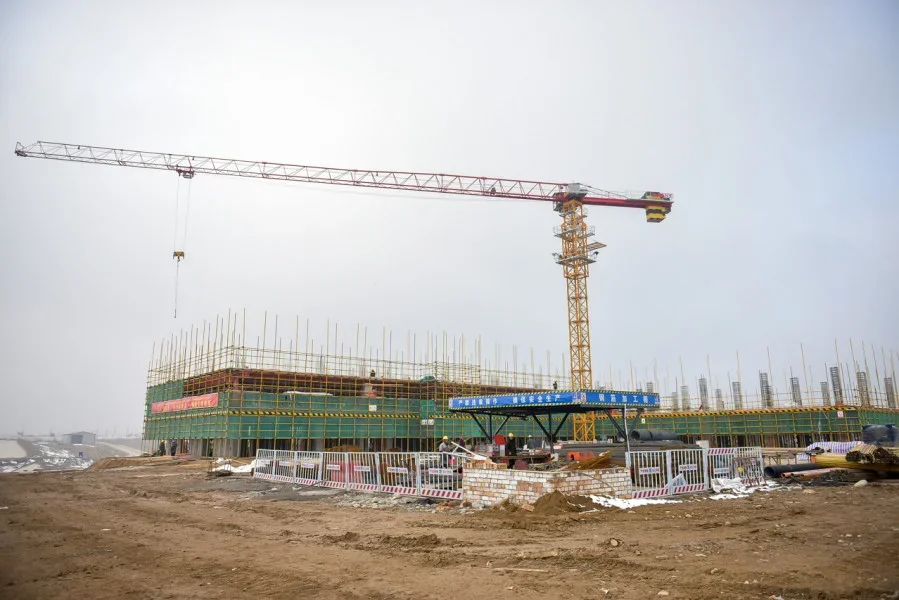

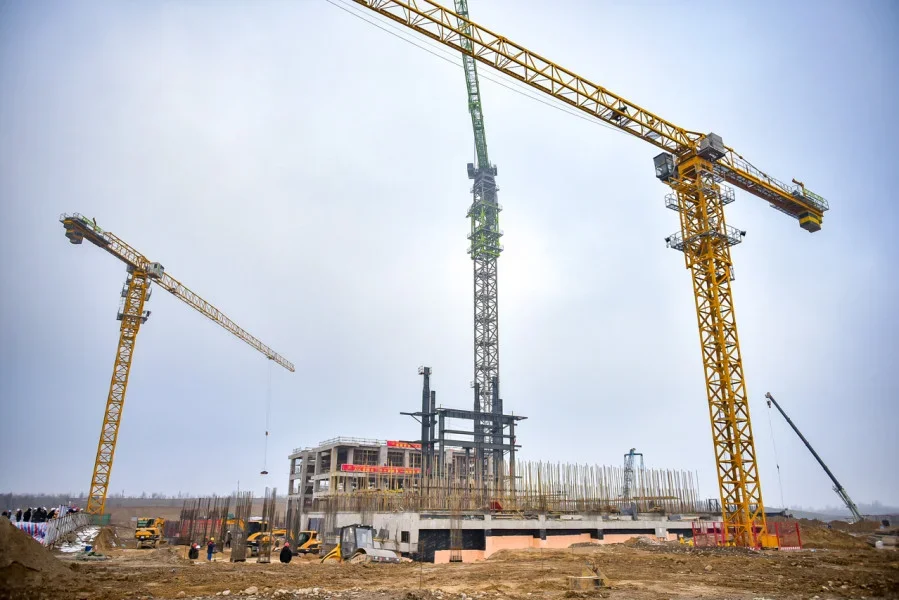

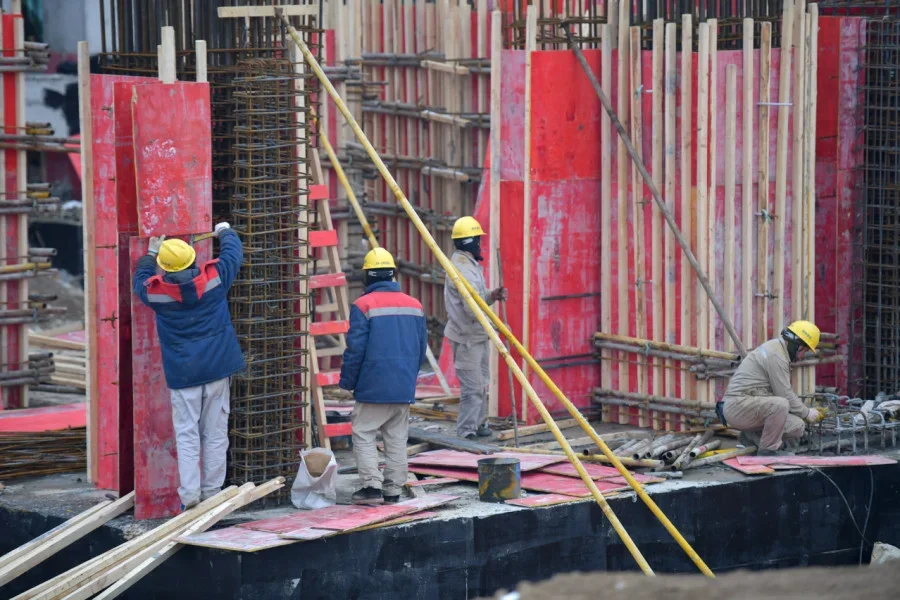

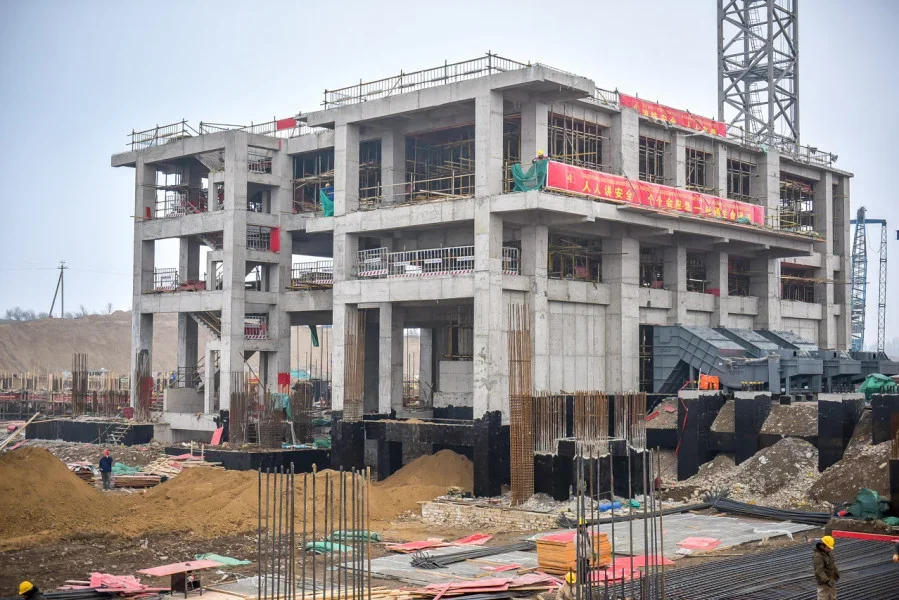

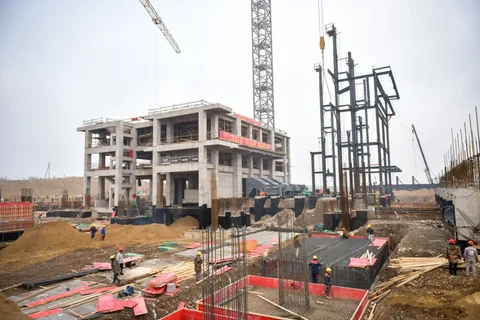

目前,行政楼与主厂房的混凝土基础工程已全面完成,主体结构施工已推进至第四层。

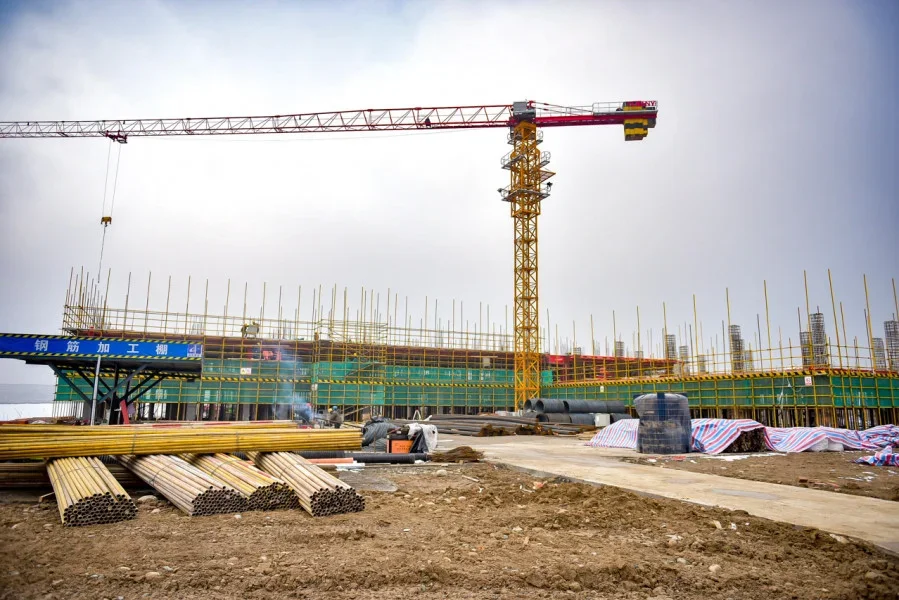

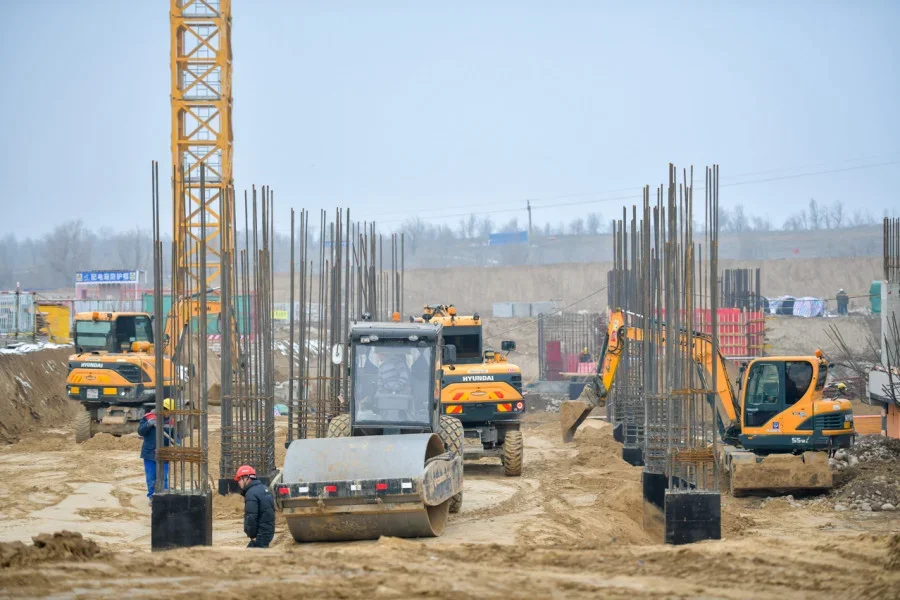

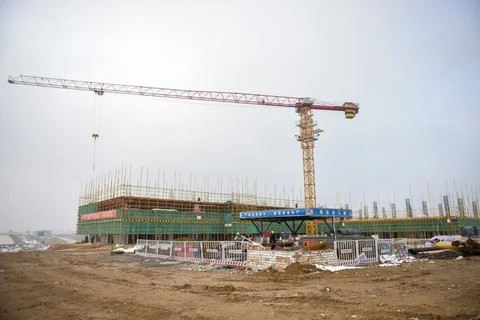

为保障垃圾运输及设备安装的便利性,施工方已铺设超过1000米的专用道路,并在场地内完成3.5万立方米砾石的压实工作。

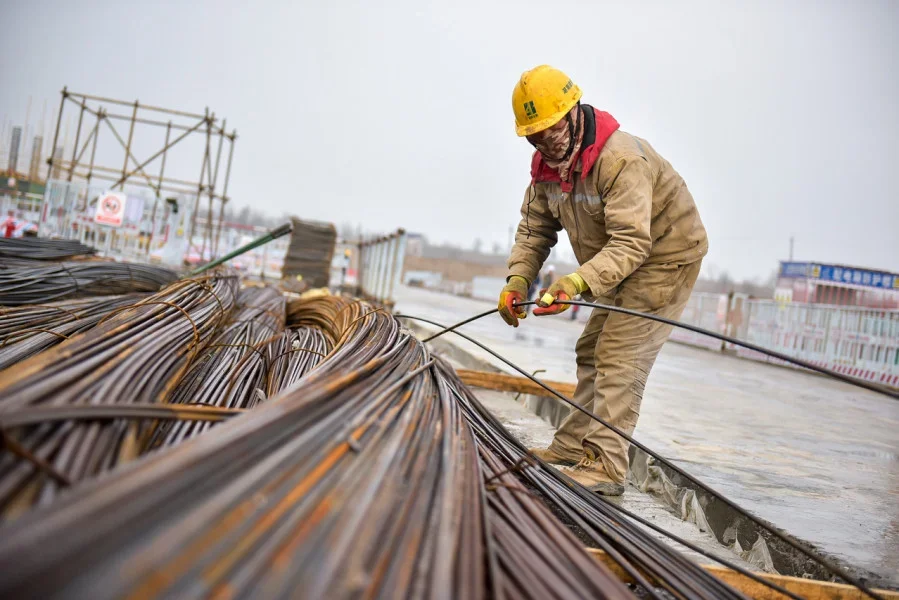

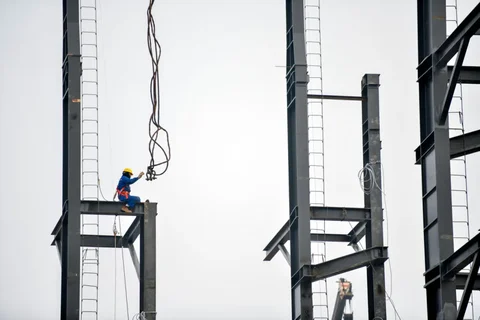

项目方为参与建设的中国工程团队搭建了临时宿舍,现阶段共有230名工人在现场作业。

整个工程严格遵循既定工期计划,预计将于2025年12月正式竣工并投入运营。

该工厂总占地面积为12公顷,总投资额约9500万美元。

厂区规划划分为六大核心功能区:垃圾卸料大厅、垃圾储坑区、锅炉燃烧区、烟气净化区、涡轮发电车间及水处理区。辅助设施包括行政办公楼、办公区、烟囱和地磅系统等。

项目一期投产后,每日可处理1000吨生活垃圾,发电量达460兆瓦/日,年发电量预计为18万兆瓦。

根据远景规划,未来将通过技术升级将垃圾处理能力提升至每日3000吨。
