(比什凯克,10月27日,卡巴尔通讯社) 吉尔吉斯斯坦国家电网股份公司贾拉拉巴德州电网企业下属诺肯区电网已完成2026-2027年秋冬季准备计划的大部分措施。
据贾拉拉巴德州电网企业消息,为提高供电可靠性、保障用户不间断用电,已完成架空输电线路改造、电杆更换和变压器安装等工作。
具体而言,新建了一条500米长的10千伏架空输电线路,并安装了两台新变压器。此外,还计划对总长5公里的10千伏架空线路进行改造和维修。
还计划在0.4千伏架空线路上铺设24.5公里自承重绝缘导线。同时,正在进行9台辅助设备的更换工作。

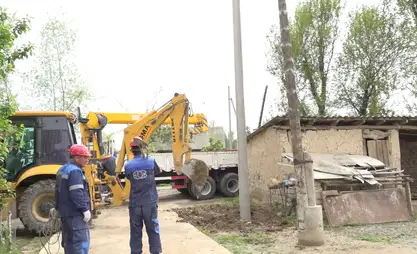

2026年整体计划更换670根电杆。目前电杆安装已完成,导线架设工作仍在继续。导线铺设完成后,将开展剩余工作。
“所实施的措施旨在提高供电可靠性、确保电网稳定运行并防止秋冬季可能发生的紧急情况。”消息称。
