(比什凯克,2026年3月2日,卡巴尔通讯社)据吉尔吉斯斯坦能源部新闻局消息,根据萨德尔·扎帕罗夫总统关于吸引能源领域投资和推进大型项目的指示,2026年2月25日至26日,能源部长塔拉伊别克·伊布拉耶夫对纳伦州进行了为期两天的工作访问,视察了多处能源设施的运行情况。

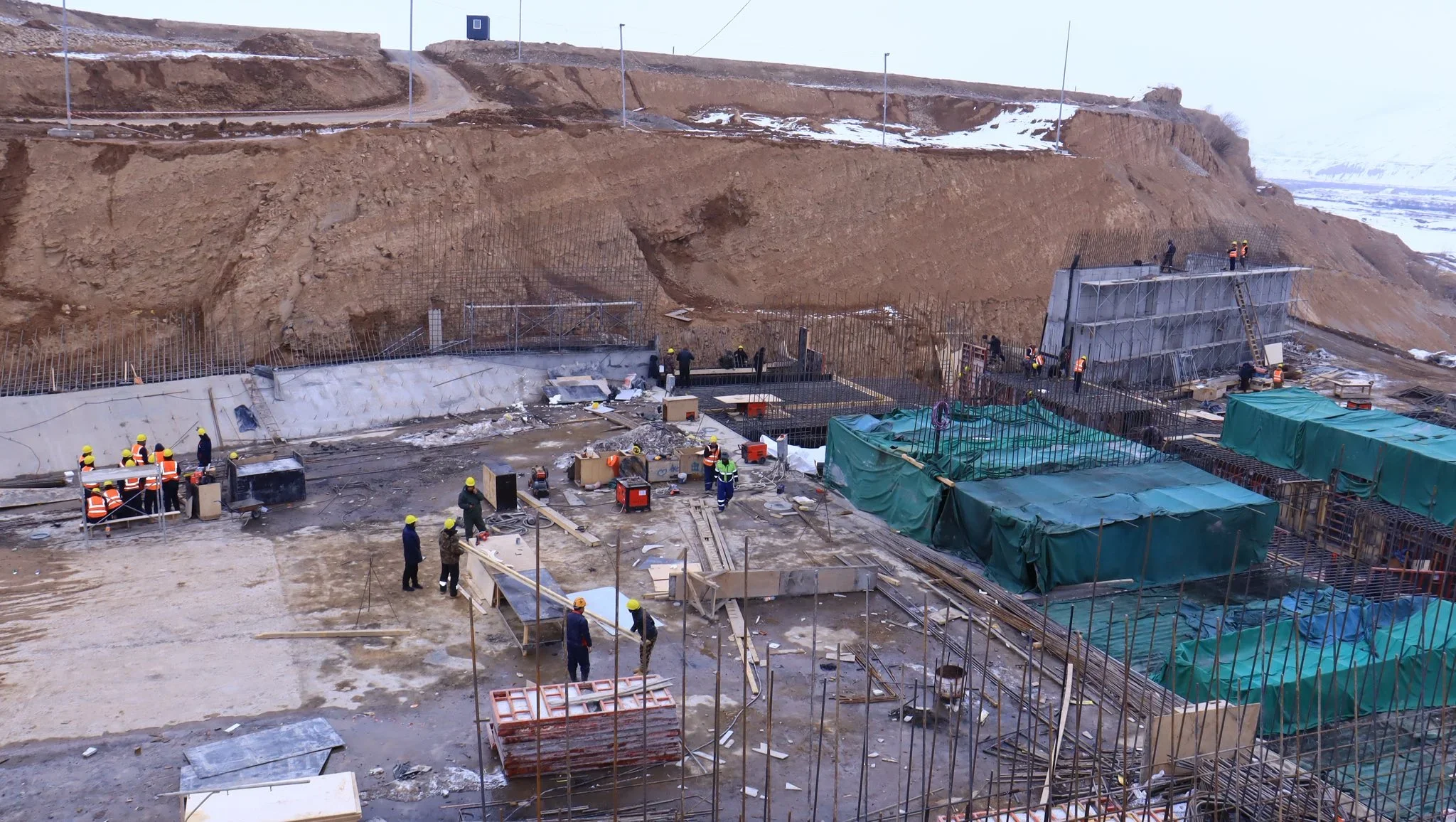

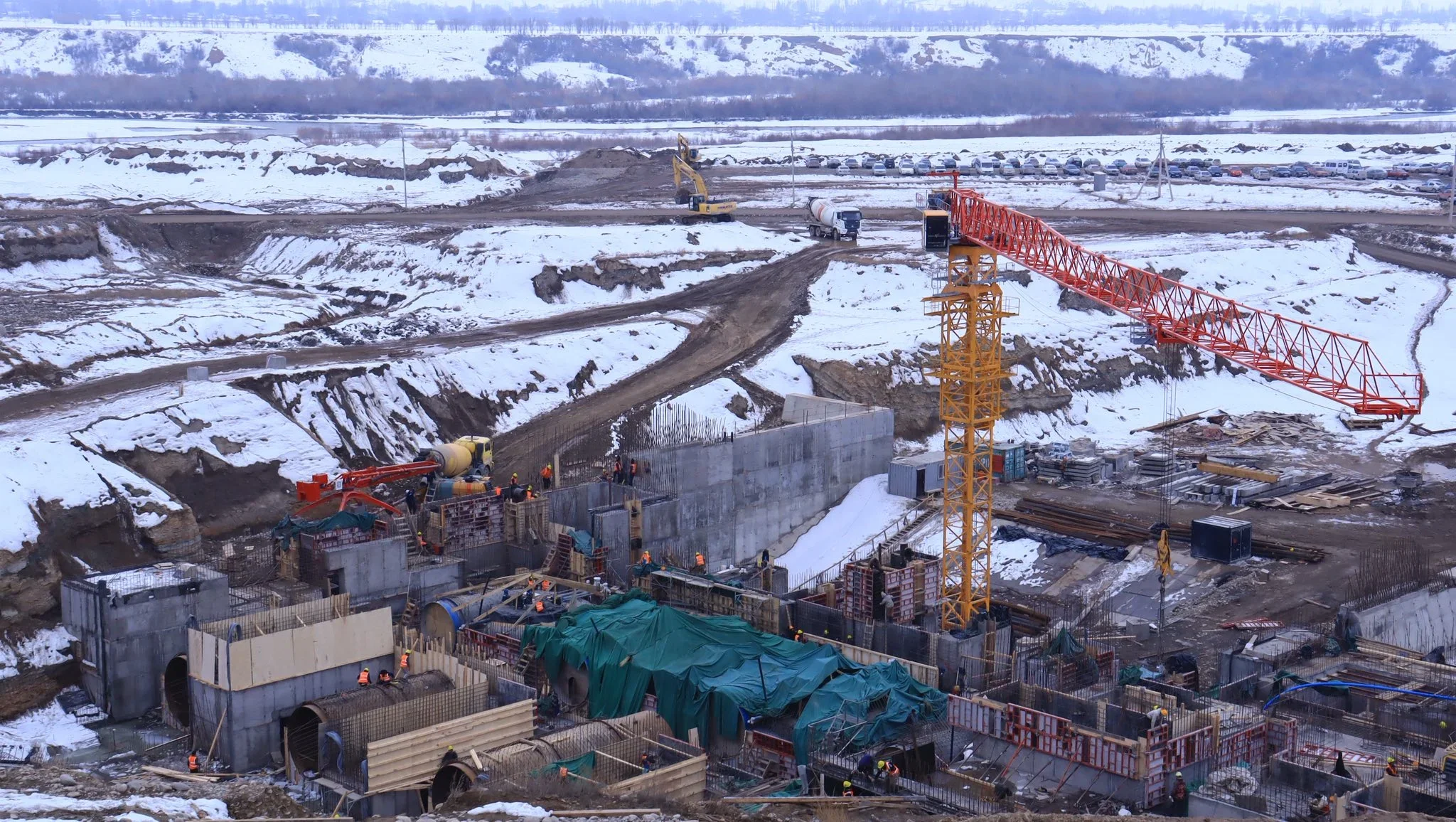

消息指出,部长首先视察了正在纳伦州建设的库拉纳克(Куланак)水电站施工现场。该水电站装机容量为100兆瓦。访问期间,双方就项目实施进度和技术方案进行了讨论。库拉纳克水电站总工程师阿瑟尔别克·萨里耶夫介绍了工程当前进展、已完成工作以及后续计划。该水电站计划于2027年投入运行。
部长要求相关负责人按照既定时间表,确保工程建设按时并高质量完成。
目前正在开展的主要工作包括:
- 修建石土坝体、混凝土泄水建筑物、引水渠及混凝土渠墙;
- 组装和安装水电站钢制输水管道及水轮机机组钢结构设备;
- 修建尾水渠、岸坡防护设施以及电站厂房下部的钢筋混凝土结构。
在工作访问期间,部长还考察了“上纳伦梯级水电站项目(«Верхне-Нарынский каскад»)”框架内已建成设施的现状。该项目此前因多种原因暂停实施。部长与能源公司负责人就项目重启、吸引投资以及进一步推进等问题进行了讨论。
此外,在吉能源部长塔拉伊别克·伊布拉耶夫和国家电网公司总经理伊尔吉兹·瑟德加利耶夫的参与下,还与纳伦电网企业员工举行了工作会议。
会议讨论了主要生产、财务和技术问题,包括:
- 应收账款状况及减少欠费措施;
- 电能计量自动化系统的发展与扩展;
- 钢筋混凝土制品生产指标;
- 减少事故性停电的措施;
- 加强维修作业安全要求;
- 防止腐败的措施;
- 引入SCADA系统,实现调度运行数字化;
- 更新生产基础设施及新建工程进展;
- 在科奇科尔区曼特什电网分段建设仓库和车库,以及为35/10千伏“多多莫尔”变电站员工建设办公生活用房。
此外,还要求企业负责人对会议厅进行改造,在一层设置新的办公区域,在二层建设现代化会议室,并新建车库设施。
会议结束后,部长就提高地区供电可靠性、加快数字化进程、减少应收账款以及加强生产纪律和安全管理等方面提出了具体任务。
