(比什凯克,2026年1月13日,卡巴尔通讯社)吉尔吉斯斯坦“查坎水电站”股份公司目前已完成奥尔托-托科伊水电站( Орто-Токойская ГЭС)80%的建设工程。吉尔吉斯斯坦能源部对此作出通报。
能源部表示,奥尔托-托科伊水电站建设正按照批准的进度表积极推进。
具体而言:

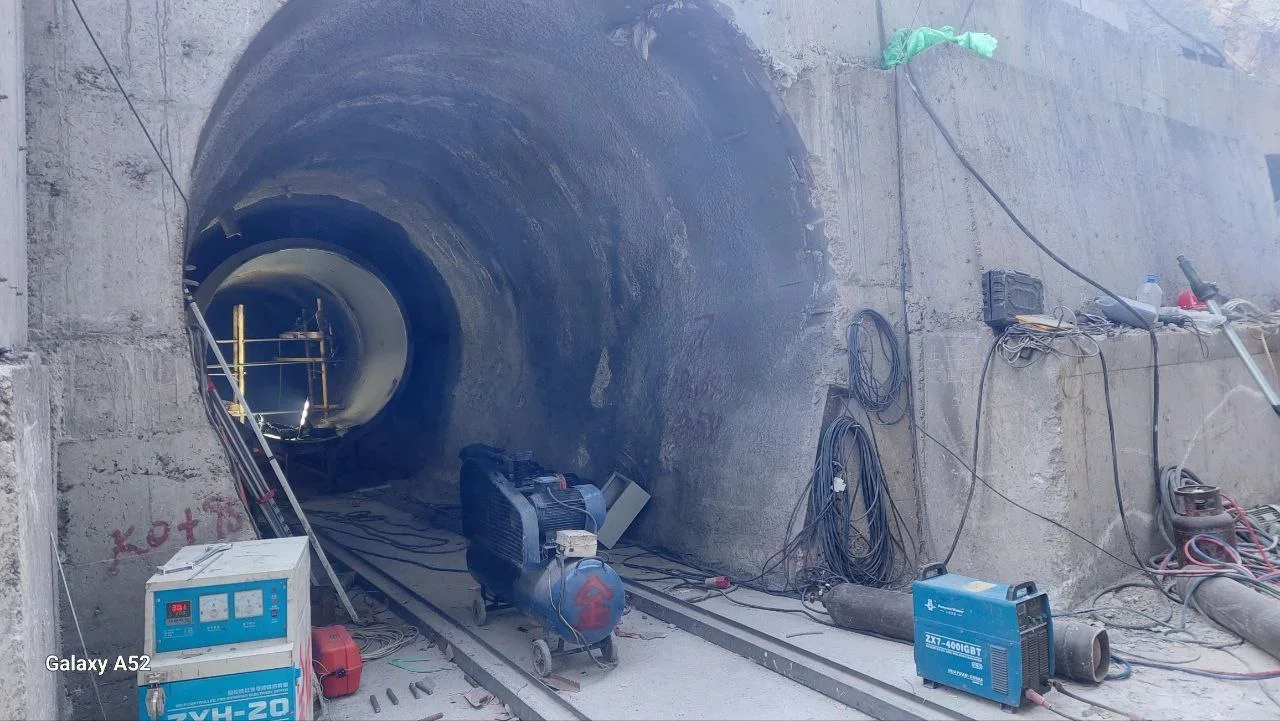

- 全长950米的引水隧洞已全部贯通;
- 正在进行引水隧洞钢筋混凝土衬砌浇筑工程;
- 已完成分水节点区域的地基处理与加固,并修建了相关结构墙体;

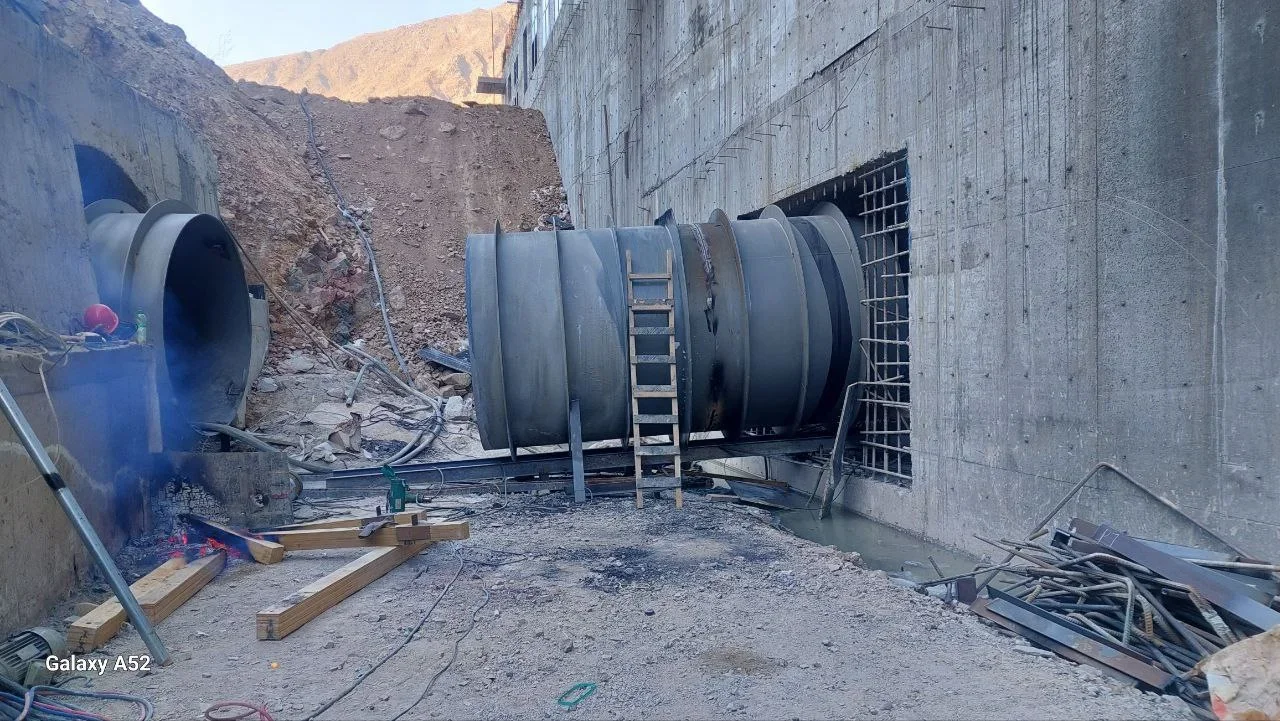

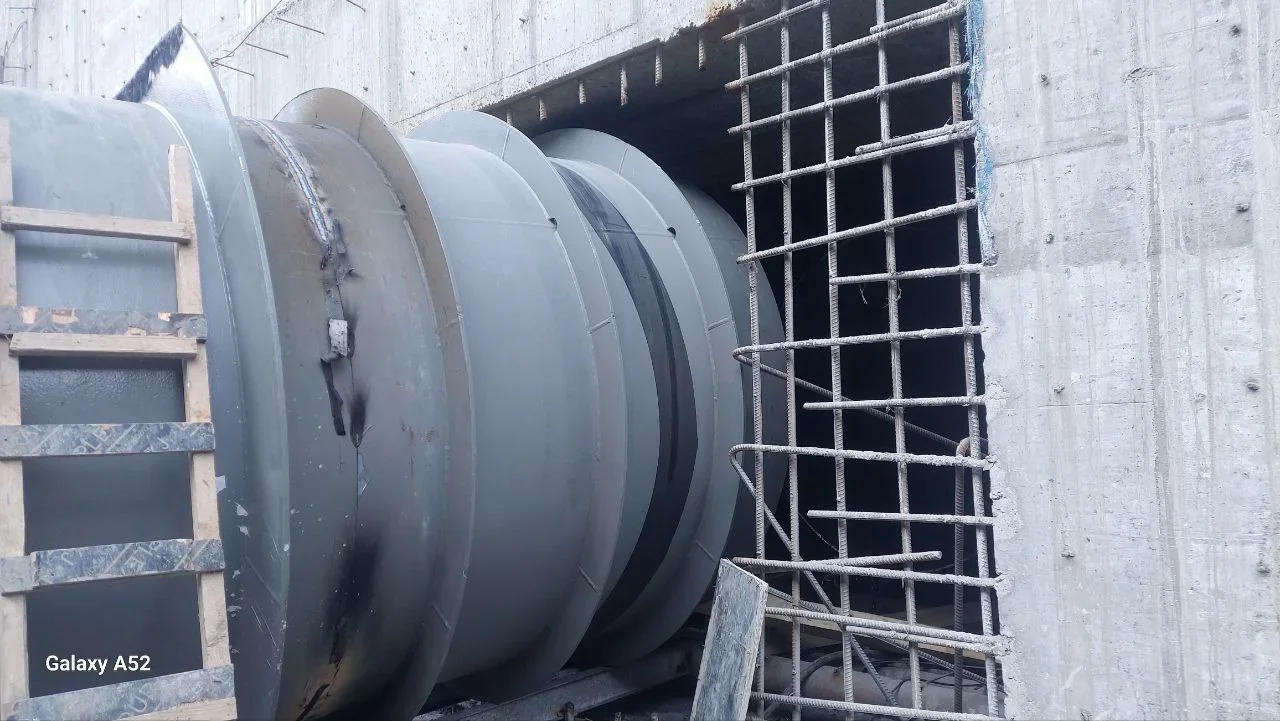

- 正在为带有三个出口的隧洞分流系统安装做准备,其中一个出口已完成93.6米金属结构的安装与焊接,另一个出口完成了74.4米。
此外,在水电站厂房内,多项关键建设节点也已完成:

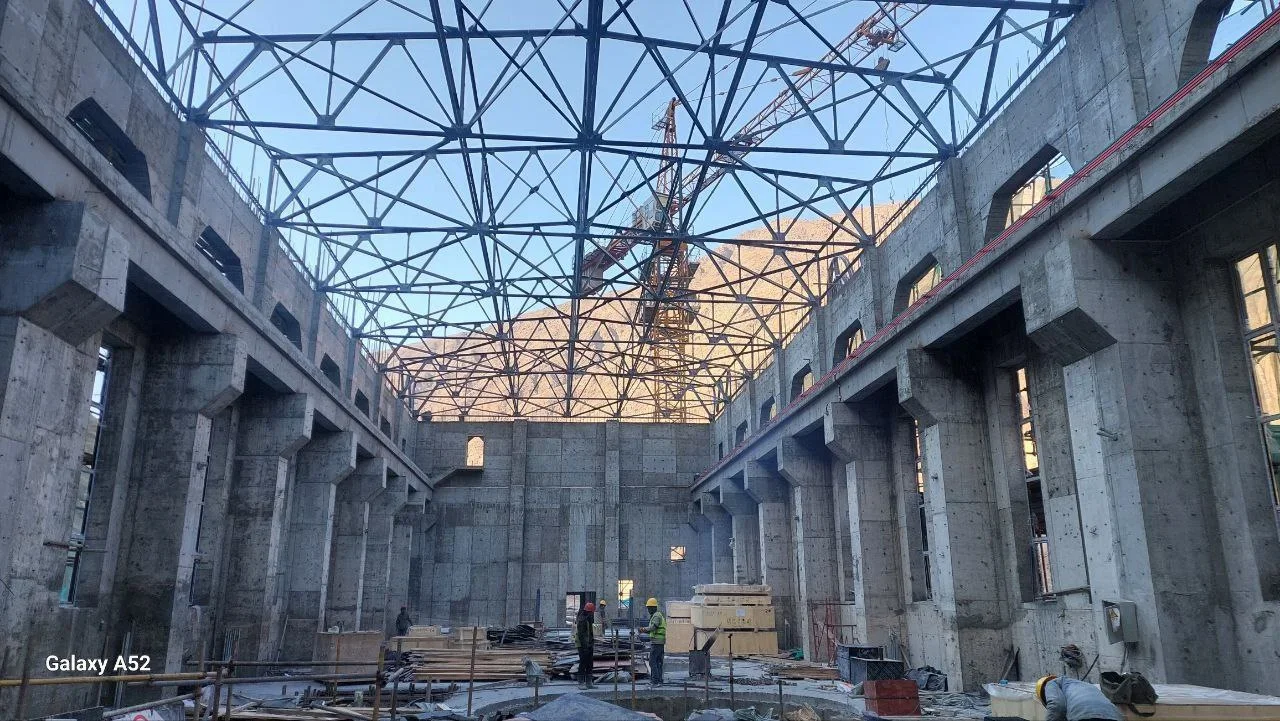

- 厂房主体建设完成约90%;
- 下游泄洪渠闸门升降装置的立柱钢筋绑扎与混凝土浇筑已全部完成;
- 屋顶钢结构框架安装完毕,正在铺设屋面;
- 1、2、3号水轮机及圆盘闸门已完成安装。
通报还指出,奥尔托-托科伊水电站的装机容量为21兆瓦,预计工程将在2026年上半年全面完工。
