(比什凯克,2026年2月20日,卡巴尔通讯社)吉尔吉斯共和国内阁总理兼总统办公厅主任阿德尔别克·卡瑟马利耶于今日(2月20日)赴伊塞克湖州视察,了解多项可再生能源重点项目的实施进展。内阁新闻处对此进行了报道。

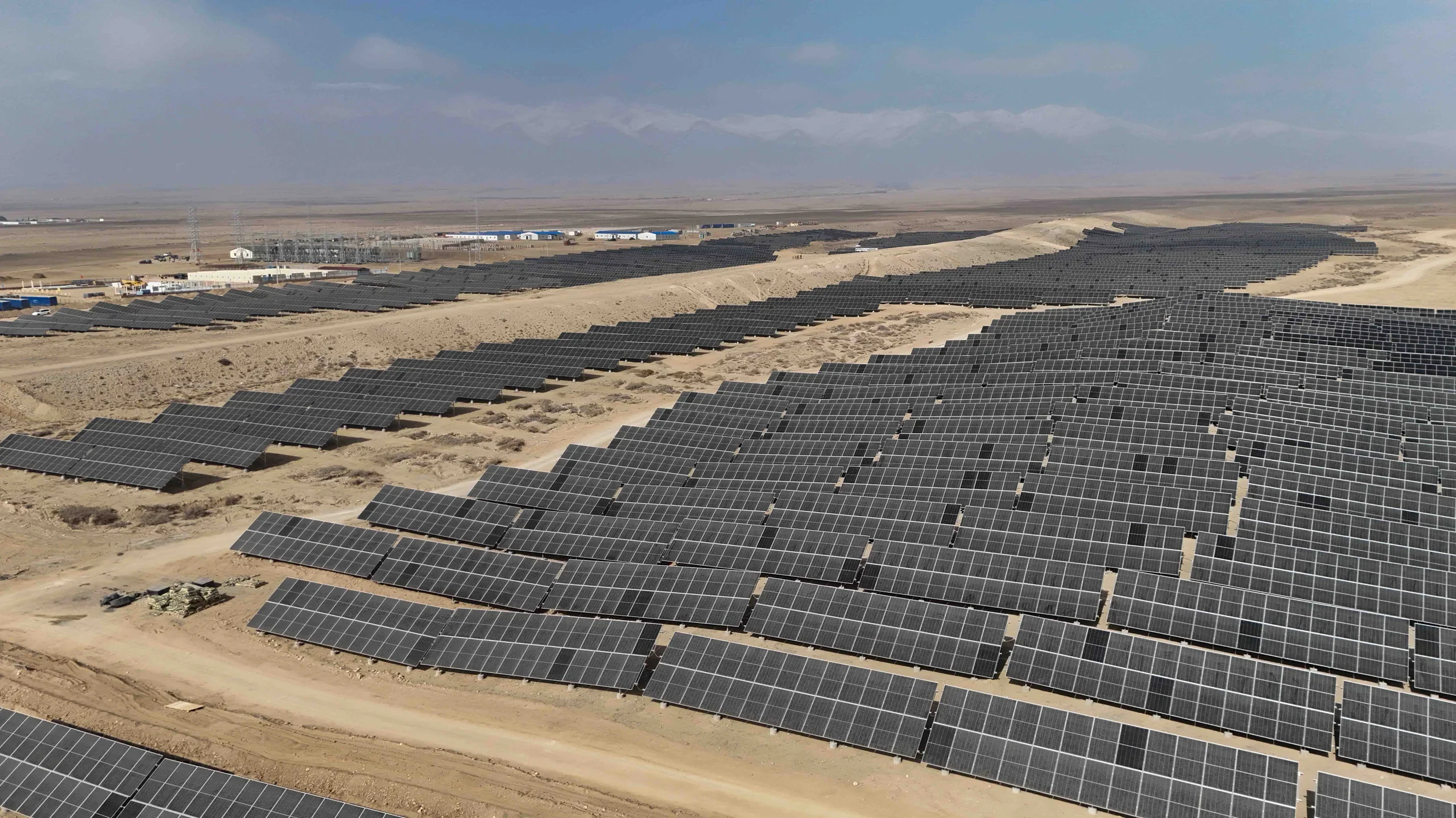

期间,总理前往伊塞克湖区托鲁艾吉尔村,实地了解由“Bishkek Solar”有限责任公司实施的太阳能电站建设项目。在专门设置的展板前,他详细听取了项目建设阶段和发展前景介绍。公司代表介绍称,该太阳能电站装机能力较强,目前建设完成度已达80%。项目原计划36个月完工,但由于推进效率较高,工期已缩短至24个月。
项目计划年发电量为6亿千瓦时。到2027年2月,该项目投资总额将达到2.8亿美元。首期100兆瓦机组计划于2026年8月投运,其余各期计划于2027年8月投入运行。
随后,总理还考察了越南公司“Rox Energy Global”在伊塞克湖区克孜勒奥鲁克村实施的项目。

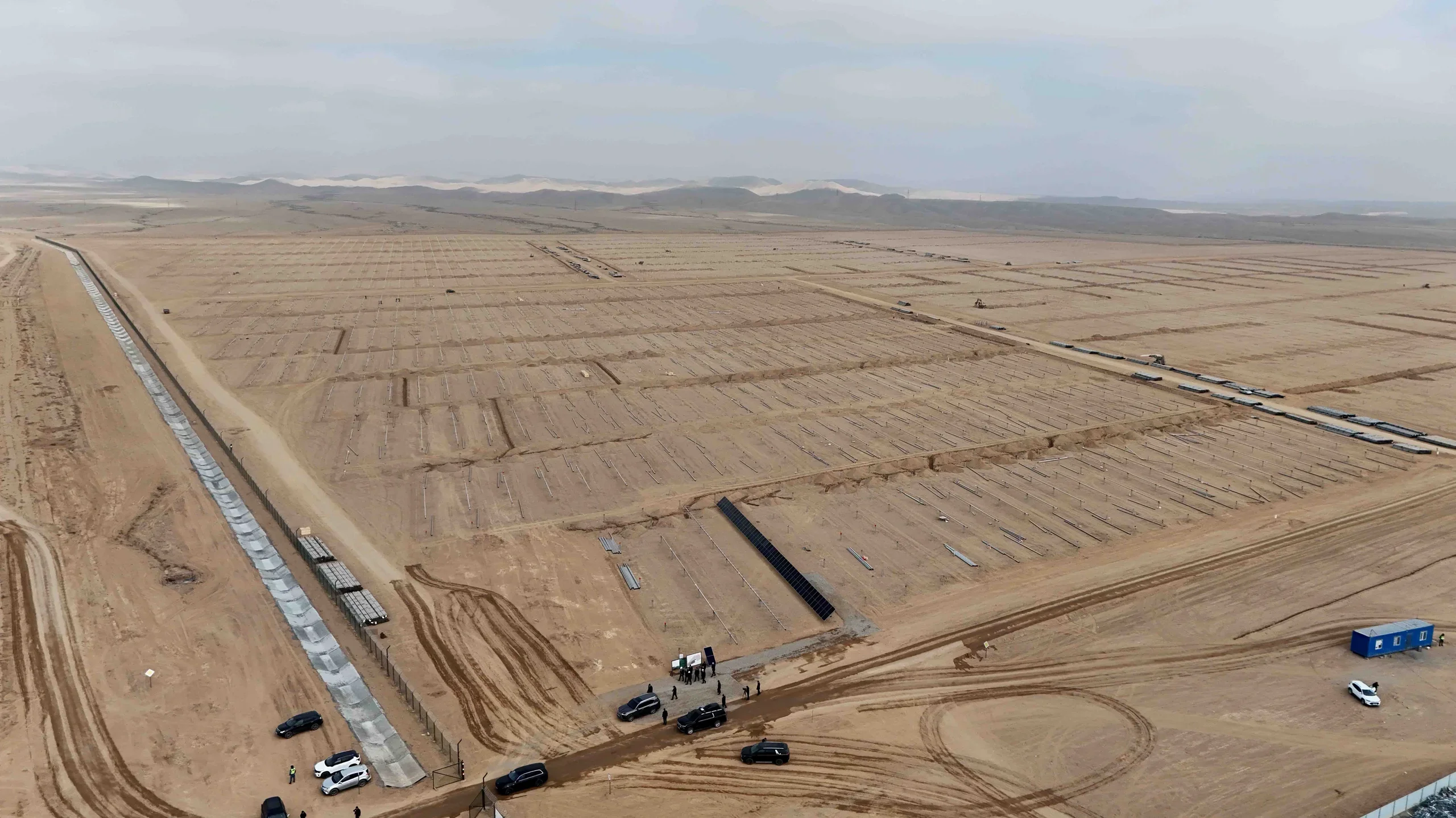

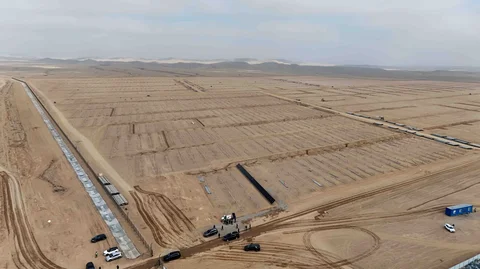

“伊塞克湖-1”太阳能电站于2025年9月开工建设。该大型项目总装机容量为1900兆瓦,总投资额为14亿美元,预计每年可生产36亿千瓦时清洁电力。项目分阶段实施:第一阶段150兆瓦,第二阶段450兆瓦,第三阶段1300兆瓦。整个“伊塞克湖-1”光伏电站综合体计划于2028年建成。
考察期间,总理高度评价了投资方的积极性和项目推进速度。
他说:“在如此短时间内看到项目推进的高速度,令人十分振奋。这是投资方与国家高效合作的生动例证。内阁愿为所有准备投资我国经济的投资者提供必要条件和全方位支持,无论是在能源、基础设施还是农业领域。”
